Dommages-ouvrage : déclarer un sinistre sans l’entreprise

23 min de lecture
Cet article a été généré par intelligence artificielle et publié sans révision humaine approfondie.

Vous pouvez déclarer un sinistre dommages-ouvrage sans l’entreprise dès que le désordre est constaté, à condition d’être dans la période de garantie et de transmettre une déclaration suffisamment précise. À compter de la réception d’une déclaration réputée constituée, l’assureur dispose de 60 jours pour prendre position et de 90 jours pour présenter son offre.

En bref

  • La disparition, l’inactivité ou la liquidation de l’entreprise n’empêche pas la procédure déclaration auprès de l’assureur dommages-ouvrage.
  • Le dommage doit pouvoir relever de la garantie décennale, par sa gravité ou son effet sur l’usage normal de l’ouvrage.
  • La lettre recommandée doit identifier le contrat, le bien, la réception, le désordre et sa date d’apparition.
  • Une déclaration incomplète peut retarder le point de départ des délais imposés à l’assureur.
  • L’indemnisation travaux vise le préfinancement des réparations, avant la discussion entre assureurs et constructeurs responsables.

Cette page concerne les maîtres d’ouvrage privés, copropriétaires et syndics dont l’immeuble se situe en Île-de-France. Elle ne traite ni le contrat de construction de maison individuelle, qui comprend un régime propre, ni les marchés publics, ni l’analyse juridique d’un contrat ou d’un refus d’assureur particulier.

Quand déclarer un sinistre dommages-ouvrage après le départ de l’entreprise ?

La déclaration ne doit pas attendre le retour de l’entreprise. Lorsque celle-ci ne répond plus, a cessé son activité ou fait l’objet d’une procédure collective, son absence ne suspend pas le calendrier de l’assurance dommages-ouvrage. Le point à vérifier est d’abord la date de réception des travaux. La garantie décennale court pendant dix ans à compter de cette réception, selon l’article 1792-4-1 du code civil, texte vérifié le 1er septembre 2026.

La réception est l’acte par lequel le maître d’ouvrage accepte l’ouvrage, avec ou sans réserves. Elle peut être formalisée par un procès-verbal signé. En l’absence de document, sa date peut être discutée. Le paiement intégral, la prise de possession ou l’occupation des lieux peuvent alors devenir des éléments utiles, mais ils ne remplacent pas automatiquement un procès-verbal. À partir de cette difficulté, la réponse dépend du marché signé et des circonstances précises. L’ADIL du département ou un avocat peut examiner les pièces du dossier.

Un désordre relève de la garantie dommage lorsqu’il compromet la solidité de l’ouvrage ou le rend impropre à sa destination. Cette règle provient de l’article 1792 du code civil, vérifié le 1er septembre 2026. Une infiltration qui rend durablement une pièce inhabitable, un affaissement de plancher ou une fissure évolutive traversant un mur porteur peuvent justifier une déclaration. Une microfissure stable sur un enduit, un défaut visuel sans conséquence sur l’usage ou une absence d’entretien ne sont pas automatiquement couverts.

La police peut imposer un délai de déclaration à compter de la connaissance du dommage. L’assuré doit déclarer dès qu’il a connaissance du sinistre et respecter le délai prévu au contrat, lequel ne peut pas être inférieur à cinq jours ouvrés dans le régime général prévu par l’article L113-2 du code des assurances, texte vérifié le 1er septembre 2026. Un retard ne fait pas disparaître mécaniquement la garantie. L’assureur ne peut opposer une déchéance que si le contrat la prévoit et s’il établit que ce retard lui a causé un préjudice.

Le chantier arrêté pose souvent une seconde difficulté. Le maître d’ouvrage peut croire que l’entreprise doit d’abord constater ou réparer. Ce raisonnement bloque parfois le dossier pendant plusieurs semaines. La dommages-ouvrage a précisément été instituée pour préfinancer les réparations relevant de la décennale, sans attendre que les responsabilités soient réparties entre les intervenants.

Un premier relevé à effectuer cette semaine consiste à noter séparément la date de réception, la date de découverte du désordre, la date de la dernière intervention de l’entreprise et la date de toute mesure provisoire. Une bâche posée sur une toiture, une coupure d’eau ou un étaiement n’effacent pas le désordre initial. Ils expliquent, au contraire, son évolution et les dépenses engagées pour limiter les dommages.

Le chantier peut rester juridiquement ouvert alors que l’entreprise n’est plus joignable. Cette situation ne transforme pas l’assurance dommages-ouvrage en garantie de bonne fin du chantier. Elle couvre les dommages de nature décennale après réception, non le simple reste à faire, les malfaçons mineures ou la reprise d’un lot abandonné avant réception. Pour chiffrer séparément les postes non exécutés, le repère utile est le coût et délai d’un chantier arrêté en Île-de-France.

Comment rédiger une déclaration de sinistre sans entreprise joignable ?

La procédure déclaration commence par un courrier adressé à l’assureur dommages-ouvrage figurant sur l’attestation ou sur les conditions particulières. L’envoi par lettre recommandée avec accusé de réception reste le moyen le plus simple pour dater la démarche. Certains contrats proposent un espace en ligne, mais le maître d’ouvrage doit conserver la preuve de dépôt, le contenu transmis et l’accusé de réception de l’assureur.

L’absence de l’entreprise ne doit pas conduire à laisser vide la rubrique qui la concerne. Si son nom est connu, il faut l’indiquer tel qu’il figure sur le devis, la facture ou le procès-verbal de réception. Si elle ne répond plus, cette information peut être décrite sobrement avec la date du dernier courrier ou du dernier appel resté sans réponse. La déclaration n’a pas à établir une faute, ni à désigner un responsable. Elle doit décrire un dommage matériel et son évolution.

Le contenu minimal de la déclaration est encadré par l’annexe II de l’article A243-1 du code des assurances, vérifiée le 1er septembre 2026. Le courrier doit permettre d’identifier l’assuré, le contrat et l’opération concernée. L’assureur doit aussi comprendre à quelle date les désordres ont été constatés et où ils se situent.

Les pièces qui rendent le dossier lisible dès le premier envoi

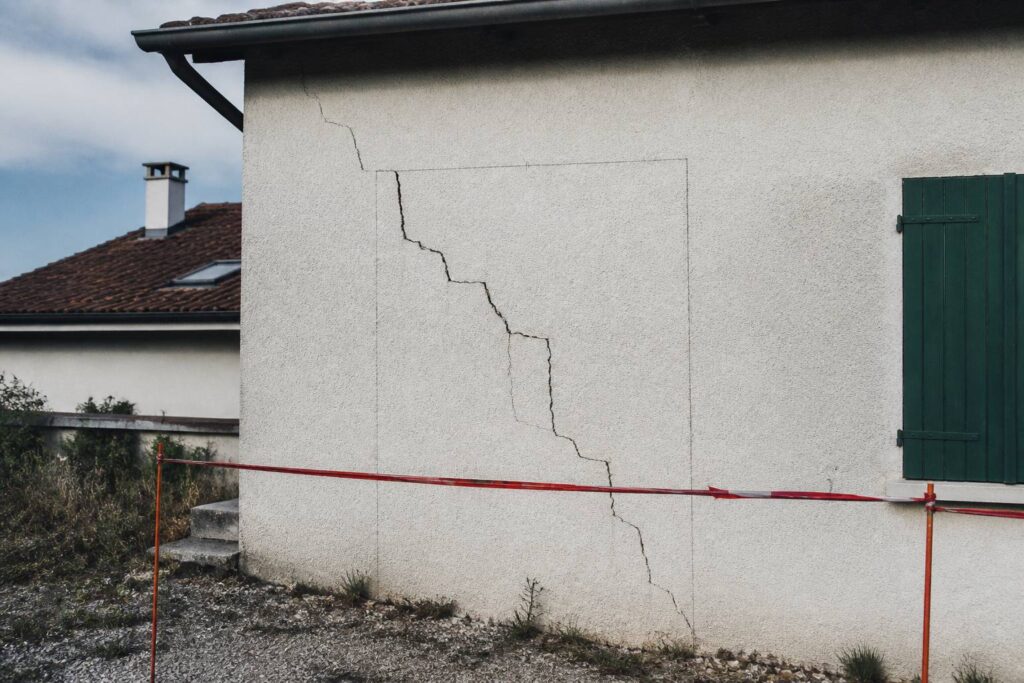

Le dossier doit suivre une chronologie simple. Une photo isolée d’une fissure sans indication de pièce ou de date est moins exploitable qu’une série datée, accompagnée d’un plan ou d’une annotation sur le logement. Une vidéo peut compléter le dossier lorsqu’elle montre une infiltration active, un mouvement d’élément ou une déformation, mais elle ne remplace pas un écrit précis.

  • Joignez les conditions particulières et le numéro du contrat dommages-ouvrage.
  • Ajoutez le procès-verbal de réception, avec les réserves lorsqu’il existe.
  • Décrivez la localisation, l’étendue et l’évolution du désordre constaté.
  • Indiquez la date de découverte et les mesures conservatoires déjà réalisées.
  • Conservez les devis, factures et courriers échangés avec les entreprises intervenues.

Les documents relatifs à l’entreprise restent utiles même lorsqu’elle a disparu du chantier. Un devis signé permet d’identifier le lot concerné. Une attestation d’assurance décennale peut guider les recherches ultérieures de l’assureur. Une mise en demeure peut montrer que l’entreprise avait été alertée. Ces pièces ne conditionnent pas, à elles seules, la prise en charge sinistre par la dommages-ouvrage.

Les travaux urgents demandent une attention particulière. Si une infiltration menace l’installation électrique, si une partie d’ouvrage risque de tomber ou si le logement devient dangereux, des mesures conservatoires peuvent être nécessaires avant la visite de l’expert. Elles doivent être limitées à la protection des personnes et à l’aggravation du dommage. Il faut photographier l’état initial, conserver les factures et informer l’assureur dans la déclaration. Une démolition complète engagée sans constat préalable peut rendre l’expertise assurance plus difficile.

La lettre ne doit pas devenir un mémoire de litige contre le constructeur. Les reproches, les hypothèses techniques et les demandes de sanctions n’aident pas l’assureur à qualifier le dommage. La formulation la plus utile reste factuelle. Elle identifie l’ouvrage, situe le désordre, date sa constatation et indique les conséquences concrètes sur l’usage des lieux.

Une réclamation sinistre distincte peut être nécessaire si le contrat comporte d’autres garanties, mais il ne faut pas mélanger les régimes. Une assurance habitation, une responsabilité civile et une dommages-ouvrage ne déclenchent pas les mêmes conditions ni les mêmes délais. La déclaration envoyée à la dommages-ouvrage doit rester centrée sur les dommages susceptibles de relever de la décennale.

Quels délais l’assureur dommages-ouvrage doit-il respecter ?

Les délais commencent à compter de la réception d’une déclaration réputée constituée, et non de la date à laquelle le maître d’ouvrage commence à réunir ses documents. Cette distinction compte lorsque le dossier arrive incomplet. L’assureur dispose de dix jours pour demander les renseignements manquants. Si cette demande est faite dans le délai prévu, le calendrier de la garantie démarre à la réception des éléments complémentaires.

Le premier délai est de 60 jours. L’assureur doit notifier sa position sur le principe de la garantie. Il accepte la mobilisation de la garantie dommage ou motive son refus. Le texte de référence est l’article L242-1 du code des assurances, vérifié le 1er septembre 2026. Le silence ne constitue pas une réponse recevable à l’échéance.

Le second délai est de 90 jours à compter de la réception de la déclaration réputée constituée. Dans ce délai global, l’assureur doit présenter une offre d’indemnité lorsque la garantie est acquise. Ce n’est donc pas un délai de 60 jours auquel s’ajoutent systématiquement 90 jours. Les deux échéances se calculent depuis le même point de départ.

Étape du dossier Délai applicable Point de départ Effet pratique
Demande de pièces complémentaires 10 jours Réception de la déclaration initiale Le dossier peut ne pas être réputé constitué tant que les éléments demandés manquent.
Position sur la garantie 60 jours Réception de la déclaration réputée constituée L’assureur accepte ou refuse de garantir, par écrit et avec motivation en cas de refus.
Offre d’indemnité 90 jours Réception de la déclaration réputée constituée L’offre porte sur les réparations nécessaires au dommage couvert.
Cas d’évaluation exceptionnelle Jusqu’à 135 jours Accord exprès de l’assuré La prolongation ne peut pas être imposée unilatéralement.
Versement après acceptation 15 jours Acceptation de l’offre La somme doit être versée dans ce délai.

L’article L242-1 prévoit également une sanction lorsque les délais ne sont pas respectés ou lorsqu’une offre est manifestement insuffisante. Après notification à l’assureur, l’assuré peut engager les dépenses nécessaires à la réparation. L’indemnité due produit alors intérêt de plein droit au double du taux de l’intérêt légal. Cette règle ne signifie pas qu’il faut lancer tous les travaux sans dossier technique. Elle suppose d’identifier les réparations nécessaires et d’en conserver les justificatifs.

L’offre peut être acceptée, refusée ou discutée. L’acceptation déclenche le délai de paiement de quinze jours. En cas d’accord sur une provision seulement, le dossier peut se poursuivre pour le solde. Les documents remis lors de l’expertise, les devis de reprise et les échanges écrits deviennent alors déterminants pour suivre l’écart entre le dommage constaté et les travaux proposés.

Une prolongation jusqu’à 135 jours est possible en cas de difficulté exceptionnelle liée à la nature ou à l’importance du sinistre. Elle exige l’accord exprès de l’assuré. Une simple formule générale dans un courrier ne suffit pas à faire disparaître l’échéance de 90 jours. Il faut lire le document reçu, repérer la durée proposée et vérifier qu’un accord clair a été demandé.

Le calendrier de la dommages-ouvrage est plus court que le temps nécessaire pour rechercher la responsabilité de chaque intervenant. C’est précisément ce qui explique son rôle de préfinancement. L’assureur indemnise d’abord si les conditions de garantie sont réunies, puis exerce ses recours contre les constructeurs et leurs assureurs.

Comment se déroule l’expertise assurance lorsque l’entreprise est absente ?

L’expertise assurance ne dépend pas de la présence de l’entreprise à la visite. L’expert missionné par l’assureur examine l’ouvrage, rassemble les informations techniques disponibles et apprécie si le désordre peut relever de la garantie décennale. L’entreprise peut être convoquée lorsqu’elle est identifiable et encore en activité, mais son silence ne doit pas suspendre l’instruction du dossier.

La convocation doit être conservée avec tous les échanges du dossier. Avant la visite, préparez les photos datées, les plans, le procès-verbal de réception, les factures et les courriers relatifs aux premiers signes du dommage. Une chronologie sur une page est souvent plus utile qu’un dossier de plusieurs dizaines de documents non classés. Elle permet de distinguer ce qui existait à la réception, ce qui est apparu ensuite et ce qui s’est aggravé.

Ce que l’expert examine lors de sa visite

L’expert vérifie d’abord la réalité du désordre. Il s’intéresse ensuite à sa localisation, à son évolution, à ses effets sur la solidité ou l’usage du bâtiment et aux travaux qui seraient nécessaires. Une fuite dans une salle d’eau ne produit pas les mêmes conséquences selon qu’elle touche un simple joint, une canalisation encastrée ou une structure bois située sous le revêtement.

La cause exacte n’est pas toujours connue au jour de la visite. Cela n’empêche pas nécessairement la garantie de jouer si les critères du dommage sont réunis. La dommages-ouvrage n’est pas une enquête disciplinaire dirigée contre l’entreprise. Elle porte sur la nécessité de réparer un dommage de nature décennale. La recherche finale des responsabilités intervient ensuite entre les assureurs concernés.

Le maître d’ouvrage peut transmettre des observations écrites après l’expertise, surtout si une zone n’a pas été examinée ou si une chronologie a été mal comprise. Il peut aussi faire intervenir un expert d’assuré à ses frais, selon l’importance technique ou financière du dossier. Les honoraires éventuels dépendent du contrat souscrit. Il ne faut pas présumer qu’ils seront remboursés par l’assureur dommages-ouvrage.

Une contre-expertise n’est pas systématiquement utile. Pour un désordre visible, limité et correctement décrit, le coût d’un expert privé peut dépasser l’intérêt d’une seconde analyse. Lorsque la réparation implique une reprise de structure, une démolition ou un désaccord sur l’étendue des travaux, la discussion technique devient plus lourde. Un expert construction indépendant peut alors donner un avis sur la pathologie du bâtiment, domaine qui dépasse l’information générale sur la procédure.

Le rapport d’expertise n’est pas toujours communiqué immédiatement dans son intégralité. L’assureur doit néanmoins notifier sa position dans le délai légal. Si une garantie est refusée, le courrier de refus doit être relu contre les éléments matériels du dossier et les termes du contrat. À ce stade, un avis personnalisé de l’ADIL ou d’un avocat est préférable à une interprétation isolée d’une phrase technique.

Le constat avant travaux peut devenir nécessaire lorsque le chantier doit être sécurisé. Un commissaire de justice peut décrire l’état apparent d’un ouvrage et dater les constatations, sans déterminer l’origine technique du désordre. Son acte ne remplace pas le travail d’un expert. Il sert à préserver une photographie juridique et matérielle de la situation avant une démolition, une dépose ou une reprise urgente.

Sur un chantier francilien à l’arrêt, la difficulté pratique est souvent l’accès aux matériaux, aux plans d’exécution et aux factures des sous-traitants. L’assureur peut demander des pièces supplémentaires. Conservez les copies numériques, y compris lorsqu’un dirigeant d’entreprise n’est plus joignable. Un dossier ordonné évite que l’absence d’un constructeur transforme une expertise en recherche documentaire sans fin.

Quelle indemnisation travaux attendre de la garantie dommage ?

L’indemnisation travaux a pour objet de financer les réparations propres à remédier aux dommages couverts. Elle ne correspond pas automatiquement au montant du devis initial, au prix de revente perdu, à tous les travaux souhaités ou au coût complet d’un chantier abandonné. L’assureur doit proposer une somme suffisante pour la réparation efficace du dommage de nature décennale, en tenant compte des travaux nécessaires pour y accéder et remettre l’ouvrage en état.

La garantie dommage peut inclure des opérations connexes lorsqu’elles sont indispensables. Déposer un revêtement, démolir une partie défectueuse, protéger provisoirement une zone ou refaire une finition peuvent être nécessaires à une réparation durable. À l’inverse, la mise à niveau esthétique d’une pièce entière, l’amélioration d’un équipement ou la reprise d’un défaut sans gravité décennale ne relève pas nécessairement de l’offre.

La franchise ne peut pas être opposée au maître d’ouvrage au titre de l’assurance obligatoire dommages-ouvrage. Ce principe résulte de l’article L242-1 du code des assurances, vérifié le 1er septembre 2026, qui interdit à l’assureur d’appliquer une franchise à l’assuré dans ce cadre. La répartition ultérieure entre assureurs de responsabilité relève d’un autre stade du dossier.

Le préfinancement ne garantit pas que l’entreprise initiale revienne finir les travaux. Si elle a cessé son activité, une nouvelle entreprise peut devoir intervenir. Cette reprise exige souvent un diagnostic préalable, car le professionnel qui termine un ouvrage commencé par un autre doit connaître l’état des supports, les ouvrages cachés et les risques liés aux travaux antérieurs. Le prix peut donc dépasser le simple coût restant sur le devis d’origine.

Les montants de reprise doivent être séparés en postes. D’un côté figurent les travaux destinés à réparer le désordre garanti. De l’autre figurent les prestations inachevées qui ne relèvent pas du sinistre, comme une peinture non commencée, un équipement prévu mais jamais livré ou un lot abandonné avant réception. Cette séparation évite de présenter à l’assureur une demande globale qui mélange garantie décennale, inexécution contractuelle et amélioration du projet.

Un relevé des travaux utiles doit indiquer la quantité, l’unité, le prix hors taxes, la TVA applicable et la nécessité technique du poste. Par exemple, un devis de reprise de toiture doit distinguer la dépose, le traitement de la charpente si nécessaire, l’écran sous-toiture, la couverture, les évacuations et les protections provisoires. Un montant unique intitulé « réfection totale » rend plus difficile le contrôle de l’offre.

La disparition de l’entreprise peut ouvrir une procédure collective. Dans ce cas, les sommes versées pour des travaux non réalisés et les éventuels préjudices contractuels ne sont pas automatiquement indemnisés par la dommages-ouvrage. Il peut être nécessaire de déclarer une créance au mandataire ou au liquidateur dans les délais prévus par l’article L622-24 du code de commerce, vérifié le 1er septembre 2026. Le délai est en principe de deux mois à compter de la publication du jugement au BODACC.

La procédure collective et la déclaration de sinistre répondent à deux objets différents. La première concerne notamment les sommes dues par l’entreprise défaillante. La seconde concerne les dommages couverts par l’assurance. Elles peuvent devoir être menées en parallèle, sans se confondre. Le mandataire judiciaire traite les créances déclarées ; l’assureur dommages-ouvrage instruit la garantie et l’offre de réparation.

Comment contester un retard ou un refus de prise en charge sinistre ?

Le premier contrôle consiste à relever les dates. Conservez la preuve de réception de la déclaration, les demandes de pièces complémentaires, les réponses transmises et les convocations d’expertise. Le désaccord porte parfois moins sur le dommage que sur le point de départ des délais. Une déclaration reçue mais incomplète, suivie d’une demande de documents dans les dix jours, ne produit pas le même calendrier qu’un dossier réputé constitué dès le premier courrier.

Lorsque l’assureur refuse la garantie, la réponse doit être écrite et motivée. Il faut comparer le motif invoqué avec les constatations matérielles, la réception et les clauses du contrat. Un refus fondé sur l’absence de caractère décennal ne se traite pas comme un refus fondé sur une déclaration hors période de garantie. Les éléments à fournir, l’intérêt d’une expertise privée et les délais applicables ne sont pas identiques.

Une contestation écrite doit rester précise. Elle peut rappeler le numéro de sinistre, la date de la déclaration, le désordre concerné et les pièces qui n’ont pas été prises en compte. Elle doit éviter les accusations générales contre l’entreprise absente ou l’expert. Une demande de réexamen fondée sur une photographie datée, un rapport technique ou un devis détaillé est plus exploitable qu’un courrier sans pièce nouvelle.

La médiation de l’assurance peut intervenir après une réclamation adressée à l’assureur et restée sans réponse satisfaisante. Cette voie amiable ne remplace pas l’examen des délais de prescription. L’action dérivant du contrat d’assurance se prescrit en principe par deux ans, selon l’article L114-1 du code des assurances, texte vérifié le 1er septembre 2026. Les causes d’interruption prévues par le code comprennent notamment la désignation d’un expert et l’envoi d’une lettre recommandée concernant le règlement de l’indemnité.

Une démarche contentieuse dépend de la police, de la nature du désordre, de l’offre reçue et des échanges antérieurs. Le tribunal compétent, l’utilité d’un référé expertise et la rédaction des demandes relèvent d’un avocat. L’ADIL du département peut apporter une information juridique générale sur les garanties de construction. Un expert construction peut, lui, se prononcer sur l’origine et la gravité d’un désordre, ce qu’un simple constat documentaire ne permet pas de faire.

Il faut aussi distinguer la réparation du sinistre de la reprise générale d’un chantier à l’arrêt. L’assurance dommages-ouvrage ne finance pas par principe toutes les conséquences commerciales du départ d’une entreprise. Les travaux non réalisés, les retards d’exécution et les acomptes versés appellent parfois une déclaration de créance ou une action contractuelle distincte. La page consacrée au chiffrage du reste à faire après l’arrêt d’un chantier aide à séparer ces postes avant de solliciter des devis de reprise.

Le site est un média indépendant. Il n’a aucun lien avec RTB Services, SIREN 444 420 228, placée en liquidation judiciaire le 19 décembre 2025, ni avec AJM-EGB, anciennement associée à ce domaine dans certains annuaires. Il ne réalise pas de travaux, n’établit aucun devis et ne met en relation avec aucun professionnel contre rémunération.

Les textes cités ont été consultés sur Légifrance le 1er septembre 2026. Cette page décrit les délais et les pièces habituellement nécessaires, sans donner d’avis sur une réclamation sinistre individuelle ni annoncer une indemnisation. Avant tout envoi complémentaire, notez sur un même document la date de réception, celle de votre déclaration et la date de chaque réponse de l’assureur.

Peut-on déclarer un sinistre dommages-ouvrage si l’entreprise a fermé ?

Oui. La déclaration est adressée à l’assureur dommages-ouvrage et non à l’entreprise. L’absence, la fermeture ou la procédure collective du constructeur n’empêche pas l’instruction de la garantie, sous réserve que le dommage et la période de garantie répondent aux conditions du contrat et de la loi.

Quel délai a l’assureur pour répondre à une déclaration dommages-ouvrage ?

L’assureur dispose de 60 jours à compter de la réception d’une déclaration réputée constituée pour notifier sa position sur la garantie. Il doit présenter une offre d’indemnité dans les 90 jours suivant ce même point de départ, selon l’article L242-1 du code des assurances vérifié le 1er septembre 2026.

Quels documents faut-il joindre à une déclaration de sinistre ?

Le dossier doit au moins identifier le contrat, l’assuré, l’adresse de l’ouvrage, la date de réception, la date d’apparition du dommage et sa description. Le procès-verbal de réception, les photographies datées, les devis, les factures et les courriers avec l’entreprise facilitent l’instruction.

La dommages-ouvrage couvre-t-elle un chantier que l’entreprise n’a pas terminé ?

Pas automatiquement. Elle préfinance les réparations des dommages de nature décennale après réception. Le coût des prestations non réalisées, le simple abandon de chantier ou les acomptes versés pour un lot jamais exécuté peuvent relever d’autres démarches, notamment d’une déclaration de créance si une procédure collective est ouverte.
