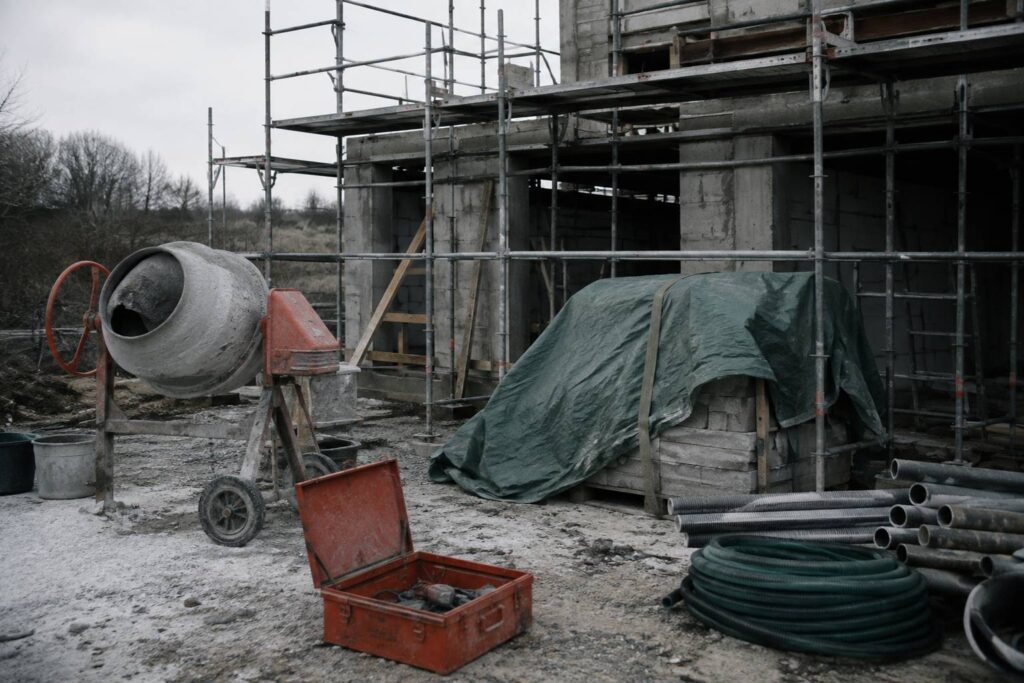

Le matériel laissé sur un chantier arrêté n’appartient pas automatiquement au propriétaire des lieux. Les outils, engins et échafaudages restent en principe la propriété de l’entreprise qui les a apportés. Les matériaux dépendent du contrat, de leur paiement et de leur incorporation à l’ouvrage. Avant tout déplacement, établissez un inventaire daté et demandez leur enlèvement par écrit.
En bref
- Les outils, engins, bennes et échafaudages laissés par une entreprise restent généralement sa propriété, même lorsqu’ils occupent votre terrain.
- Des matériaux incorporés dans l’immeuble ne se traitent pas comme des palettes ou des appareils encore emballés.
- Un matériel abandonné ne devient pas libre d’usage parce que le chantier arrêté dure plusieurs semaines ou plusieurs mois.
- Une lettre recommandée doit fixer une date précise pour l’enlèvement, après inventaire et photographies.
- Lorsqu’une procédure collective est ouverte, le mandataire ou le liquidateur devient l’interlocuteur à identifier avant toute évacuation.
Cette page s’adresse aux maîtres d’ouvrage privés, copropriétaires et syndics confrontés à un chantier arrêté en Île-de-France. Elle ne traite pas les marchés publics, le contrat de construction de maison individuelle ni les litiges relatifs à un matériel loué directement par le maître d’ouvrage.
À qui appartient le matériel laissé après l’arrêt des travaux ?
La réponse dépend d’abord de la nature exacte des biens présents. Le mot matériel recouvre des réalités très différentes sur un chantier. Une bétonnière, un échafaudage, une scie, une benne ou un groupe électrogène sont des biens meubles. Ils restent normalement la propriété de l’entreprise ou de la société de location qui les a mis à disposition.
Le fait qu’un outil soit entreposé dans votre cour, votre jardin ou votre appartement en rénovation ne modifie pas son propriétaire. L’occupation des lieux et la propriété du bien sont deux questions distinctes. Le propriétaire du terrain peut demander que l’objet soit retiré. Il ne peut pas, pour cette seule raison, le vendre, le réemployer ou le jeter.
La règle est différente lorsque les biens sont devenus partie intégrante de l’immeuble. L’article 552 du code civil, vérifié le 1er septembre 2026, pose que la propriété du sol emporte celle du dessus et du dessous. L’article 546 du même code, vérifié à cette date, prévoit que la propriété d’une chose donne droit sur ce qu’elle produit et sur ce qui s’y unit accessoirement.
Un carrelage posé, une cloison montée, une canalisation fixée ou une fenêtre installée ne se manipulent donc pas comme des cartons encore déposés dans une pièce. Leur retrait peut provoquer une dégradation, modifier l’ouvrage ou entraîner un débat sur la réception, les paiements et le contenu du marché. La propriété des matériaux incorporés doit alors être appréciée avec le contrat signé, les factures, les situations de travaux et l’état réel de l’exécution.
Les matériaux stockés et non posés exigent une vérification plus fine
Des sacs de ciment, des panneaux isolants, des palettes de briques ou des équipements sanitaires encore emballés appellent une lecture prudente. Leur présence chez vous ne prouve pas qu’ils vous ont été vendus. Le devis peut prévoir une fourniture et pose, mais la livraison peut aussi avoir été effectuée sous une réserve de propriété au profit du fournisseur.
Une clause de réserve de propriété permet au vendeur de conserver la propriété des biens jusqu’au paiement complet. Dans le cadre d’une procédure collective, la revendication d’un bien meuble est encadrée par l’article L624-9 du code de commerce, vérifié le 1er septembre 2026. Le texte prévoit notamment un délai de trois mois à compter de la publication du jugement ouvrant la procédure au BODACC pour exercer l’action en revendication.
Ce délai concerne le vendeur ou le propriétaire qui souhaite récupérer le bien. Il ne vous autorise pas à disposer librement de matériaux simplement parce que l’entreprise ne répond plus. Si un fournisseur réclame des marchandises non intégrées, le contrat, les preuves de paiement et l’état des produits détermineront la suite.
Un inventaire clair limite les contestations. Relevez le nombre de palettes, les références visibles, l’état des emballages et l’emplacement de chaque objet. Photographiez les étiquettes, les plaques constructeur et les éventuels noms de loueurs. La date de prise de vue compte autant que l’image elle-même.
Le chantier peut être fermé, mais le droit de propriété ne s’arrête pas avec les visites de l’entreprise. Cette distinction évite de transformer un arrêt de travaux en nouveau litige sur la disparition ou l’usage du matériel.
Comment distinguer les outils, les matériaux et les ouvrages déjà incorporés ?
La première étape de gestion consiste à séparer les biens par catégorie. Cette opération paraît administrative, mais elle protège autant le maître d’ouvrage que l’entreprise absente. Sans cette séparation, une demande de reprise de chantier ou d’enlèvement peut devenir confuse, notamment si plusieurs intervenants sont passés sur place.
Les outils portatifs et les engins sont habituellement identifiables. Une plaque signalétique, un marquage, un numéro de série ou une étiquette de location peuvent suffire à rattacher un bien à son détenteur. Les équipements de protection, les échafaudages et les matériels de levage doivent rester hors d’usage tant que leur statut n’est pas clarifié. Leur utilisation par un tiers peut créer un risque d’accident et engager une responsabilité difficile à répartir.
Les matériaux posent davantage de difficultés. Ils peuvent avoir été achetés par l’entreprise, facturés au maître d’ouvrage, fournis par un négociant ou commandés avec une réserve de propriété. La facture seule ne règle pas toujours le sujet. Il faut aussi vérifier ce que prévoit le devis sur les fournitures, la date de livraison, la situation de travaux et la preuve du règlement.
| Bien présent sur le chantier | Indice de propriété | Action immédiate | Risque si le bien est déplacé |
|---|---|---|---|
| Outillage portatif et électroportatif | Numéro de série, marquage de l’entreprise, facture ou contrat de location | Photographier, isoler, demander l’enlèvement | Accusation de disparition ou de détérioration |
| Échafaudage et engin de chantier | Plaque du loueur, étiquette de contrôle, contrat de location | Empêcher l’usage et signaler le danger éventuel | Accident, frais de location prolongés, atteinte au bien |
| Matériaux encore emballés | Bon de livraison, facture, clause de réserve de propriété | Inventorier sans ouvrir ni réemployer | Contestation avec le fournisseur ou le liquidateur |
| Matériaux posés dans l’ouvrage | Devis, factures, état d’avancement, caractère incorporé | Faire constater l’état avant une reprise | Dégradation de l’ouvrage et débat sur le paiement |
| Déchets, gravats et emballages | Obligation contractuelle de nettoyage et évacuation | Documenter le volume et la zone concernée | Surcoût de reprise et difficulté de chiffrage |
Le tableau ne remplace pas la lecture du marché. Il sert à éviter une confusion fréquente entre le droit de demander le dégagement du site et le droit de conserver ce qui y reste. Ces deux droits ne se confondent pas.
Les ouvrages en cours ne doivent pas être démontés sans constat
Une porte posée, un réseau électrique commencé ou une étanchéité appliquée sur une toiture peuvent être incomplets, mal exécutés ou parfaitement utilisables. Leur qualification relève parfois d’une expertise construction. Le propriétaire peut constater visuellement l’état, mais ne peut pas déterminer seul l’origine technique d’un désordre ou la conformité de l’exécution.
L’article 1792-6 du code civil, vérifié le 1er septembre 2026, définit la réception comme l’acte par lequel le maître d’ouvrage déclare accepter l’ouvrage, avec ou sans réserves. La réception est un point de bascule pour plusieurs garanties. Elle ne doit pas être confondue avec une simple visite du chantier, une remise de clés ou un paiement partiel.
En l’absence de réception, les travaux inachevés restent dans une phase contractuelle sensible. Il est prudent de documenter ce qui est fixé au bâti, ce qui manque et ce qui présente un risque pour la sécurité ou la conservation de l’immeuble. Un expert construction est compétent pour apprécier la solidité, l’humidité, l’étanchéité ou la nécessité d’une protection provisoire.
La séparation entre objet mobile, matériau stocké et ouvrage incorporé permet de savoir ce qui peut être demandé à l’entreprise, ce qui doit être conservé et ce qui nécessite un regard technique indépendant.
Que faire lorsque l’entreprise ne revient plus mais existe encore ?
Lorsqu’aucun jugement d’ouverture de procédure collective n’a été publié, le chantier relève d’abord du contrat conclu avec l’entreprise. L’absence de réponse téléphonique, même prolongée, ne vaut pas automatiquement abandon juridique ni résiliation du marché. Il faut conserver les échanges, relever la date de la dernière intervention et envoyer une demande formelle.
La mise en demeure est le courrier qui demande à l’entreprise d’exécuter son obligation dans un délai déterminé. L’article 1344 du code civil, vérifié le 1er septembre 2026, prévoit que le débiteur est mis en demeure de payer ou d’exécuter son obligation par une sommation ou un acte portant interpellation suffisante. Une lettre recommandée avec accusé de réception permet de dater la demande.
Le délai à donner n’est pas fixé par un chiffre unique dans le code civil pour chaque chantier. Il doit être précis et cohérent avec le travail restant. Pour la récupération de quelques outils et palettes, un délai de 8 à 15 jours peut être matériellement compréhensible. Pour la reprise d’un lot complexe, le délai doit être discuté à partir du contrat et des contraintes du site. Le point de départ doit être écrit sans ambiguïté, par exemple la première présentation de la lettre recommandée.
Le courrier doit distinguer deux demandes. La première porte sur la reprise ou la clarification de l’exécution des travaux. La seconde demande l’enlèvement du matériel identifié, à une date fixée, avec prise de rendez-vous préalable. Cette séparation évite que l’entreprise prétende avoir reçu un ordre confus ou contradictoire.
Un modèle et les précautions de calendrier figurent dans cette page consacrée à la mise en demeure d’une entreprise de travaux. Le contenu du courrier dépend toutefois du marché signé, des sommes payées et de l’état des prestations. À partir de ce point, l’ADIL de votre département ou un avocat peut lire les pièces de votre dossier et qualifier la situation.
Conserver le matériel sans en devenir propriétaire
Après la date indiquée dans le courrier, le matériel peut encore être présent. Cela ne donne pas un droit de propriété au maître d’ouvrage. La conservation doit rester proportionnée. Un outil peut être rangé à l’abri de la pluie ou déplacé pour empêcher un danger immédiat, mais chaque déplacement mérite d’être photographié et daté.
Si un échafaudage instable, un câble sous tension apparent ou un engin gêne l’accès à une habitation, la sécurité prime sur le confort de stockage. Faites intervenir l’autorité ou le professionnel compétent selon le risque constaté. Une intervention de maintenance sur un équipement de chantier ne doit pas être improvisée par une personne qui ne connaît ni son état ni ses conditions d’utilisation.
Le commissaire de justice peut établir un constat décrivant les lieux, les objets visibles et leur état à une date donnée. Ce constat ne décide pas de la propriété. Il apporte une preuve datée de ce qui était présent. Il est particulièrement utile lorsque la valeur du matériel, le volume de matériaux ou le risque de contestation justifient son coût.
Le coût global d’un arrêt ne se limite jamais aux objets laissés sur place. La fermeture, la protection contre les intempéries, le nettoyage et le nouveau chiffrage du reste à faire pèsent souvent davantage. La méthode de calcul est détaillée dans l’analyse du coût et des délais d’un chantier interrompu.
La lettre recommandée crée une trace. L’inventaire et le constat préservent la preuve. Ce sont deux opérations différentes, à ne pas remplacer l’une par l’autre.
Que change une liquidation judiciaire pour le matériel resté sur place ?
La situation change dès qu’un jugement ouvre une sauvegarde, un redressement judiciaire ou une liquidation judiciaire. Le jugement d’ouverture désigne les intervenants de la procédure et organise le traitement des contrats, des créances et des actifs de l’entreprise. Le matériel laissé sur le chantier peut faire partie des biens dont l’entreprise ou le liquidateur doit assurer la gestion.
La première vérification porte sur l’existence du jugement et sa date de publication. Consultez le BODACC, l’Annuaire des entreprises et les informations communiquées par le greffe. Notez la dénomination exacte, le SIREN, le tribunal compétent, la date du jugement et l’identité du mandataire ou du liquidateur. Ne vous fiez pas à une fermeture de site internet, à une boîte vocale saturée ou à un avis publié sur un réseau social.
L’article L622-24 du code de commerce, vérifié le 1er septembre 2026, impose aux créanciers de déclarer leur créance au mandataire judiciaire dans les deux mois suivant la publication du jugement d’ouverture au BODACC. Le point de départ est la publication au BODACC, et non la date à laquelle vous découvrez l’arrêt du chantier.
Une créance peut comprendre un acompte versé, des travaux payés mais non exécutés, un surcoût documenté ou d’autres sommes dont la qualification dépend des pièces. La déclaration de créance ne vous donne pas la propriété du matériel de l’entreprise. Elle sert à faire inscrire une demande dans la procédure collective. Passé le délai de deux mois, la forclusion s’applique sauf relevé de forclusion obtenu selon les conditions légales. Cette demande n’est jamais automatique.
Le mandataire ou le liquidateur doit connaître l’existence des biens
Informez l’interlocuteur désigné de la présence des outils, des engins ou des matériaux, en joignant l’inventaire et les photographies. Indiquez si les objets empêchent la sécurisation du logement, l’accès à une copropriété ou la reprise de travaux urgents. Gardez une copie de chaque envoi.
Une entreprise en liquidation ne peut pas être traitée comme une entreprise qui a simplement cessé de répondre. La personne qui détient les pouvoirs de gestion ou de liquidation peut demander une récupération, donner des instructions ou constater que des biens sont loués. Le propriétaire du terrain ne doit pas vendre les objets pour compenser un acompte ou des dépenses de protection. Cette compensation unilatérale expose à un contentieux.
Un relevé publié au Journal officiel du Sénat montre le poids concret de la sécurité extérieure. La question écrite de Christine Herzog, publiée le 30 mars 2023, visait un échafaudage en place depuis plus de dix ans et empiétant sur un espace de passage. La réponse ministérielle, publiée le 3 août 2023, rappelle que le maire peut intervenir lorsqu’un encombrement crée un risque pour la sûreté ou la commodité du passage.
L’article L2212-2 du code général des collectivités territoriales, vérifié le 1er septembre 2026, fonde les pouvoirs de police municipale relatifs à la sûreté et à la commodité du passage dans les voies publiques. La réponse ministérielle cite également la décision du Conseil d’État du 17 janvier 2011, Commune de Clavans-en-Haut-Oisans, n° 312310, sur les mesures nécessaires pour faire cesser un empiètement sur la voie publique.
Cette police administrative concerne le danger et l’encombrement, non le règlement du litige de propriété entre un maître d’ouvrage, une entreprise, un loueur et un fournisseur. Pour déclarer une créance ou retrouver l’interlocuteur de la procédure en Île-de-France, consultez les informations pratiques sur les mandataires judiciaires et la déclaration de créance.
Comment prévenir le vol, les dégradations et les frais de stockage ?
La prévention commence avant que le chantier ne devienne inaccessible. Un arrêt expose les outils, les matériaux et les ouvrages inachevés au vol, aux intrusions, aux intempéries et au vandalisme. Ces incidents ne désignent pas automatiquement un responsable unique. La responsabilité dépend de la garde réelle des biens, des obligations prévues au contrat, des mesures en place et des circonstances du dommage.
La garde désigne, dans les faits, le pouvoir d’usage, de direction et de contrôle sur une chose. Elle ne se confond pas mécaniquement avec la propriété du terrain. Une entreprise peut rester gardienne de son outillage. Le maître d’ouvrage peut contrôler l’accès à la parcelle. Un loueur peut demeurer propriétaire d’un engin. Ces positions doivent être distinguées avant toute déclaration à l’assurance.
Les contrats prévoient parfois des clauses sur la clôture, les clés, le rangement, les alarmes, les rondes ou le stockage. Leur lecture devient utile au moment de l’arrêt. Une clause imposant à l’entreprise de sécuriser son propre équipement ne signifie pas nécessairement que le maître d’ouvrage garantit tous les accès au chantier. Inversement, une fermeture défaillante du portail peut peser dans l’analyse d’un sinistre.
Documenter la prévention avant le sinistre
La documentation doit être faite avant une disparition. Attendre un vol pour chercher les numéros de série ou les bons de livraison complique toute déclaration. Photographiez les accès, les cadenas, les clôtures, l’éclairage et les zones de stockage. Conservez les courriels où sont discutées les clés et les modalités d’accès.
- Établissez un inventaire séparant les outils, les engins, les matériaux et les déchets.
- Fermez les accès dont vous avez le contrôle, sans empêcher une récupération convenue par écrit.
- Conservez les numéros de série, les bons de livraison et les contrats de location visibles.
- Signalez par écrit les risques immédiats, comme une infiltration, un échafaudage instable ou une ouverture non protégée.
- Relisez les garanties d’assurance applicables avant de déclarer un vol ou une dégradation.
Une assurance dommages aux biens, une assurance tous risques chantier ou une responsabilité civile peuvent intervenir selon les garanties souscrites. Aucune ne couvre automatiquement chaque vol ou chaque disparition. Les contrats peuvent exiger une clôture, une alarme, un stockage fermé, une déclaration dans un certain délai ou le dépôt d’une plainte. La garantie applicable, les exclusions et le délai de déclaration figurent dans le contrat d’assurance, pas dans une règle générale de chantier.
La déclaration à l’assureur doit reprendre des faits vérifiables. Date de découverte, dernière présence constatée, accès visibles, objets concernés, photographies et éventuel dépôt de plainte doivent être regroupés. Évitez d’attribuer une faute avant d’avoir les éléments. La responsabilité peut être contractuelle, assurantielle ou liée à la garde du bien, selon les circonstances.
Dans un immeuble occupé ou une copropriété, le syndic doit aussi distinguer les parties communes, les zones privatives, les accès et les entreprises présentes. La gestion des clés, du portail et des passages de secours demande une trace écrite. Un arrêt de chantier ne doit pas rendre un escalier, une cour ou une sortie inutilisable.
Quand le maire peut-il exiger l’enlèvement d’un échafaudage ou d’un engin ?
Un matériel laissé sur une propriété privée relève d’abord des relations entre le propriétaire des lieux et celui qui détient le bien. La commune n’a pas à trancher la propriété d’une scie, d’une palette ou d’un échafaudage privé. Sa compétence apparaît lorsque l’installation empiète sur la voie publique, compromet la circulation ou crée un danger pour les passants.
La réponse ministérielle publiée au Journal officiel du Sénat le 3 août 2023 décrit cette limite. Lorsqu’un échafaudage entrave un passage ouvert à la circulation et présente un risque, le maire peut prendre un arrêté de police administrative fondé sur l’article L2212-2 du code général des collectivités territoriales. Le texte vise notamment la sûreté et la commodité du passage, ainsi que l’enlèvement des encombrements.
Le maire doit caractériser le risque et préciser ce qui doit être retiré. L’arrêté fixe un délai d’exécution. La réponse ministérielle indique qu’en cas d’inexécution, un procès-verbal peut constater une contravention à l’arrêté, sur le fondement de l’article R610-5 du code pénal, vérifié le 1er septembre 2026. Des mesures administratives complémentaires peuvent ensuite être envisagées dans les conditions prévues par le code général des collectivités territoriales.
Le danger doit être signalé sans attendre une dispute sur la propriété
Un échafaudage qui dépasse sur un trottoir, une benne qui bloque un passage, une palissade instable ou un engin positionné sur une voie de circulation ne doivent pas être traités comme de simples désagréments. Signalez à la mairie les faits précis, joignez des photographies datées et décrivez le danger observé. Ne démontez pas vous-même une structure technique pour libérer le passage.
Une demande à la mairie ne remplace pas la lettre adressée à l’entreprise, au loueur ou au liquidateur. Les deux démarches répondent à des objets différents. L’une porte sur la sécurité et l’ordre public. L’autre concerne l’enlèvement des biens, l’exécution du contrat et les coûts supportés par le maître d’ouvrage.
Les frais de retrait d’office, lorsqu’ils sont mis en œuvre par une autorité compétente, ne transforment pas le matériel en bien disponible. Ils sont liés à l’exécution d’une mesure de sécurité. Toute question sur la récupération des dépenses, le sort d’un acompte ou l’engagement d’une procédure doit être étudiée à partir du contrat et des preuves. La page consacrée aux recours après le versement d’un acompte de chantier permet de distinguer les documents utiles de ceux qui ne suffisent pas seuls.
Le Point d’Arrêt est un média indépendant, sans lien avec RTB Services, SIREN 444 420 228, ni avec l’Entreprise AJM / AJM-EGB. Il ne réalise aucun travaux, n’établit aucun devis et ne met en relation avec aucun professionnel contre rémunération.
Avant toute évacuation, notez la date de la dernière intervention, celle de la dernière relance et celle de chaque photographie. Ces trois dates structurent la preuve, les délais et la suite de la gestion du chantier arrêté.
Puis-je utiliser les outils laissés par l’entreprise pour finir les travaux ?
Non. L’outillage reste en principe la propriété de l’entreprise ou du loueur. Son utilisation sans accord peut entraîner une détérioration, un accident ou une contestation sur sa disparition. Inventoriez-le et demandez son enlèvement par écrit.
Les matériaux payés sur mon devis m’appartiennent-ils automatiquement ?
Pas toujours. Il faut vérifier le devis, les factures, le paiement effectif, les bons de livraison et une éventuelle clause de réserve de propriété. Les matériaux déjà incorporés à l’ouvrage et ceux encore emballés ne s’analysent pas de la même manière.
Quel délai donner à l’entreprise pour récupérer son matériel ?
Le code civil ne fixe pas un délai unique pour cet enlèvement. Indiquez une date précise et un délai proportionné au volume des biens et aux contraintes d’accès. Pour quelques outils, 8 à 15 jours peuvent être matériellement adaptés ; le point de départ doit être écrit dans le courrier.
Que faire si l’entreprise est en liquidation judiciaire ?
Vérifiez la date de publication du jugement au BODACC, identifiez le mandataire ou le liquidateur et transmettez un inventaire des biens présents. La déclaration de créance doit être faite dans les deux mois de la publication au BODACC, conformément à l’article L622-24 du code de commerce, vérifié le 1er septembre 2026.
La mairie peut-elle enlever un échafaudage abandonné ?
Elle peut intervenir lorsque l’échafaudage empiète sur la voie publique ou crée un risque pour la circulation et la sécurité. Son intervention repose alors sur ses pouvoirs de police administrative et ne tranche pas, à elle seule, la question de la propriété du matériel.
Le dossier complet Reprise de chantier en Île-de-France : la marche à suivre
